NTTファシリティーズは、データセンター(DC)の整備期間を大幅に短縮する新たな建築手法の検討に着手した。建物・設備をモジュール化し、工場で生産した部材を現場で組み立てて構築する新たなDCモデル「Hyper Ready Module」により、設計から建設に至るプロセスを標準化する。ハイパースケーラー向けの大規模DCで申請・設計期間と建設工期を各1年まで短縮し、プロジェクトの全体期間を約2年まで短縮できると見込む。
国内のDC建設事業では、設計開始から竣工まで3、4年を要するケースが多い。地震リスクに対応した諸手続き、自治体条例などへの対応や建設業界の担い手不足のほか、ITサーバーの飛躍的な性能向上による仕様変更や再検討の発生などが長期化の要因となっている。
NTTファシリティーズはこうした課題を踏まえて日鉄エンジニアリングと基本合意書を結び、システム建築工法によるモジュール型DCの標準化、短工期実現に向けた検討を始めた。
新モデルでは、建物を構成する基礎、擁壁、鉄骨、外壁、屋根の五つの主要部材をモジュール化し、あらかじめ工場生産することで工期短縮を図る。

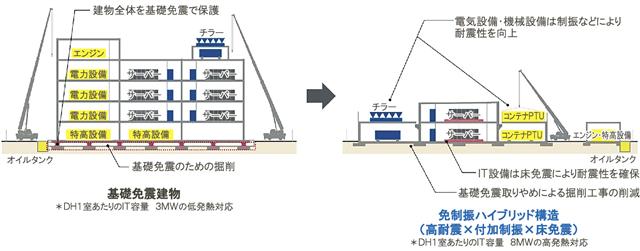

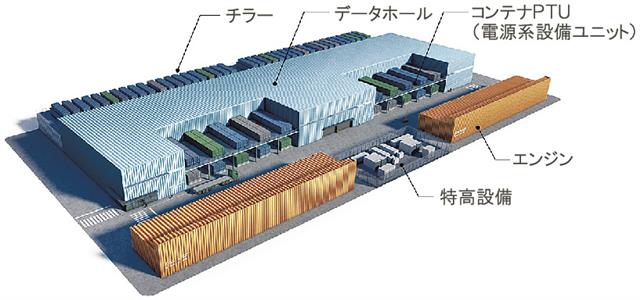

加えて主要な空調・電気設備機器を屋外に配置して建物を1、2階程度に低層化・軽量化し、建物部分での高耐震構造、主要設備の制震化、データホール床部分を免震化する免制震ハイブリッド構造を採用する。免震建物相当のBCP(事業継続計画)性能を維持しながら建物全体を免震構造としない構成によって、構造評定や免震・基礎工事などの期間を短縮・省略する。
設備耐震用のサブフレームや空調用配管などもユニット化することで、数十-数百メガワット級の大規模DCの申請・設計から施工までの期間を、従来比で最大約50%削減する。
一連の開発は、カーボンニュートラルに貢献する次世代型DCプロジェクトの第3弾として取り組む。今後はDC事業者などとの連携を進め、2028年度中の実現を目指す。
